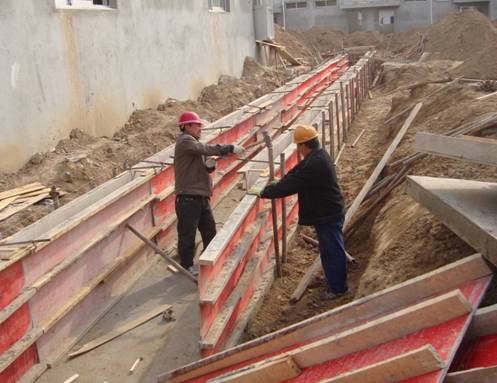

截至3月11日,二水廠項目部已按計劃完成綠化工程、樁基、圍墻等詢價工作,完成二水廠廠外清水管網洪澤湖路頂管工程。廠區內,電纜溝、路基、加藥加氯管溝和自用水管道工程正在緊張有序進行,其中,電纜溝、工藝管溝預計16日前完成。駱馬湖取水泵房已按計劃完成到貨水泵的安裝工作。
后續工作開展, 3月底完成廠區內水池閉水試驗和水泵功能性測試,4月底完成自控所有工作。(項目部 陳賀供稿)
