最近二水廠一期、二期的自控環網出現掉線問題,調度中心和值班室自控系統讀取的各分站信號時有時無,影響生產制水與供水調度。
發現問題之后,機電設備部迅速響應。初步制定了檢查故障的三步驟;第一步,逐個把與一期二期自控環網有連接的系統剔除(其中包括三期系統,監控系統,駱馬湖系統,各增壓泵站系統),觀察一期二期掉線問題是否還存在。其他系統與一期二期自控系統切斷聯系之后,一期二期自控系統處在獨立運行的情況下,掉線問題依然存在,基本就可以確定是一期二期自控系統自身的問題;第二步,在確定是一期二期自控系統自身的問題之后,我們開始觀察環網中處于不同位置的調度中心和值班室的報警信息,我發現兩個地方的報警有一個交集,就是調度中心和值班室中間的一個子站:加氯間;我檢查了加氯間的交換機,交換機是正常的,基本就可以確定是送水泵房到加氯間的光纜或者是加氯間到調度中心的光纜有問題;第三步,確定是光纜的問題之后,因我們沒有專業的檢測設備,我們請來專業的檢測人員來檢測,發現是加氯間到調度中心的這跟光纜有問題。
確定問題之后機電部沒有停歇就開始申請光纜。光纜買來之后,工作人員開始鋪設,過程中發現原來的電纜溝與微機室之間被擴成了路,底部高度只有50公分,施工非常困難,機電設備部人員趴在電纜溝里,爬進去將光纜穿進了微機室。光纜鋪設完成,就馬不停蹄的讓熔纖的人把光釬熔接,測試,運行正常。過程很波折,但結果是好的,大家雖然很累,但是問題解決了,都感到由衷的欣慰。

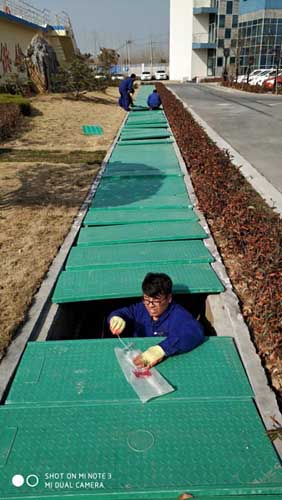

(圖:在電纜溝里鋪設光纜)
(機電設備部 程堯)
